Das Bautagebuch

Die Renovierungsarbeiten an der Alten Kirche haben (endlich) Fahrt aufgenommen.

In unserem Bautagebuch dokumentieren wir in lockerer Folge die einzelnen Abschnitte.

Mitte Juni 2020

Vor dem Beginn des zweiten Bauabschnittes werden Stühle und Tische (für die Corona Hilfe) bzw. Ofenplatten (für den Förderverein) gegen Spenden angeboten.  [Fotos: Heiner Bruns]

Ende Juli 2020

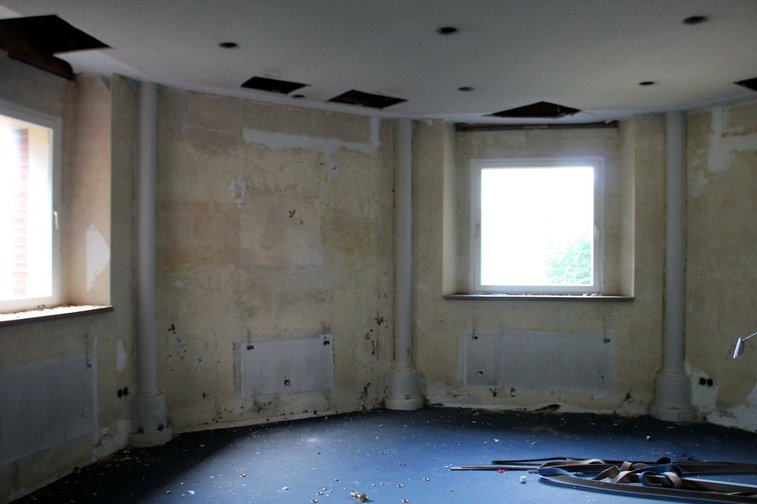

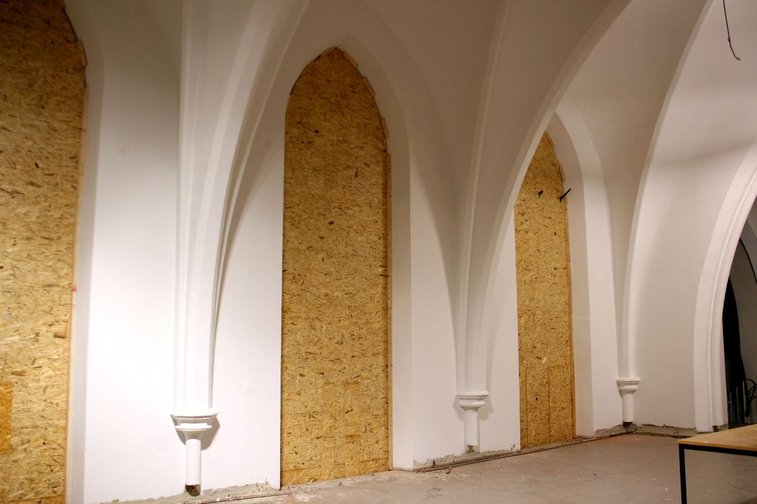

Der Bauzaun steht wieder, der Innenraum ist mehr oder weniger leer, der Fensterschutz ist eingebaut und die Malerarbeiten im Obergeschoss sind abgeschlossen. [Fotos: Heiner Bruns]

Anfang August 2020

Die vorbereiten Arbeiten für den Abbruch der Innendecke laufen. Die alte Schwingtür aus dem Windfang ist zwischengelagert. [Fotos: Heiner Bruns, Ferdinand Baur]

Mitte August 2020

Die Arbeiten gestalten sich aufwändig. Mehrere Schichten der Decke müssen getrennt entfernt und die Halbpfeiler geschützt werden. [Fotos: Heiner Bruns]

19. August 2020

Es geht (nur) langsam weiter. [Fotos: Heiner Bruns]

Ende August 2020

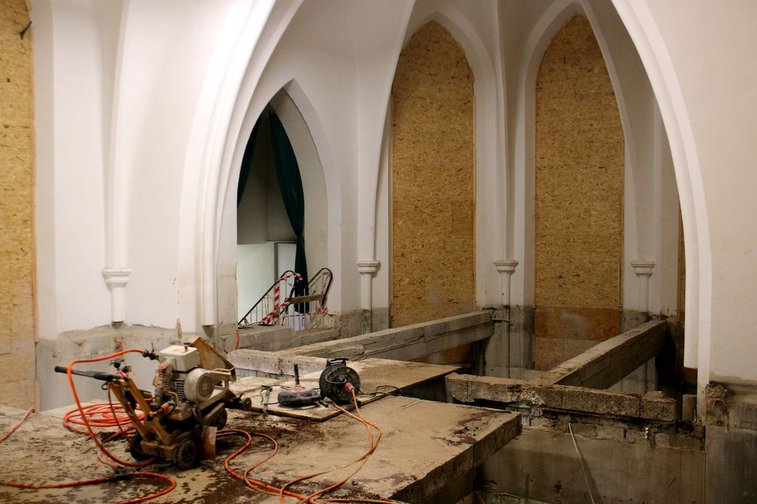

Die nächste Woche wird spannend.

Anfang September 2020

Es bleibt noch einiges zu tun.

9. September 2020

Zwischendecke und Zwischenwände sind größtenteils abgebaut. Der Raum wird größer.

11. September 2020

Es steht fast nur noch die Treppe.

Mitte September 2020

Die Sanierungsarbeiten haben ihr drittes Etappenziel erreicht: die Zwischendecke ist abgebrochen. Der neue Raumeindruck ist zu erahnen.

Der Fußboden wird aufgerissen, der Sand ist erkennbar. Dabei werden weitere Fließen entdeckt. Foto: Ferdinand Baur

23. September 2020

Die Fenster sind wieder zu sehen; v.a. die Chorfenster erstrahlen in ihrer gesamten Schönheit.
Der Fußboden wird aufgegraben. Fotos: Heiner Bruns

Ende September: Die Abbrucharbeiten sind so gut wie geschafft.

Oktober 2020

Der Aufbau beginnt – mit den Fundamenten für „Empore“ und „Galerie“. Die kleinen Fenster in der Apsis werden zugemauert.

Ende Oktober 2020

Die Fundamente für „Empore“ und „Galerie“ sind gegossen, die kleinen Fenster in der Apsis und nicht mehr benötigte Türen sind zugemauert. „Abbruchschäden“ werden beseitigt; die Sanitär- und Heizungsarbeiten laufen an.

Anfang November 2020

Der neue Fußboden wird vorbereitet, die Stahlträger für die Galerie sind geliefert.

Mitte November 2020

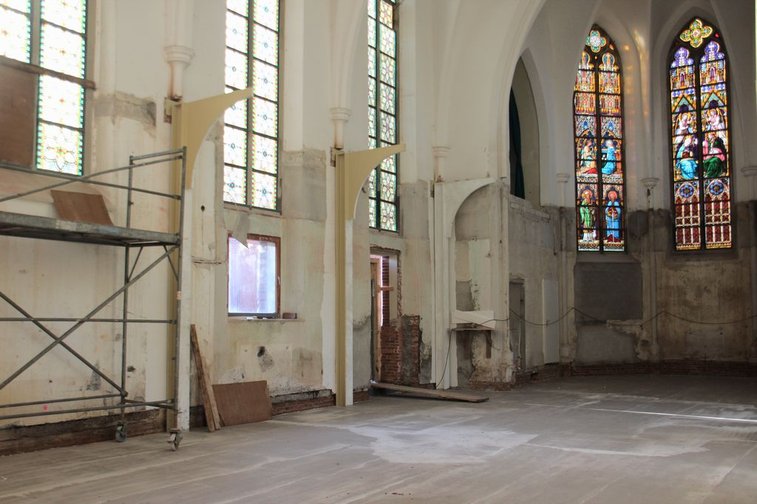

Der neue Fußboden ist gegossen.

Ende November 2020

Die Wände sind ausgebessert; der künftige Ort der Symbolbilder für die vier Elemente (Mettlacher Platten) ist gefunden.

Anfang Dezember

Der Einbau der Empore beginnt; das Fenster über dem Eingang mit den Heiligen Aloysius und Agnes ist wieder frei.

In der zweiten Adventswoche

Das Stahlgerüst für den Eingangsbereich der Kirche steht; links (von der Apsis aus gesehen) wird die Küche eingebaut, der mittlere Bereich wird das „Erzählcafé“, rechts kommt die neue Treppe zur Empore (Mitte oben) und zur Galerie hin.
Die symbolische Darstellung der vier Elemente auf den Mettlacher Platten, die historischen Tierdarstellungen und zwei aneinander liegende Bänder mit einigen der anderen Mettlacher Fliesen sollen „historische Fenster“ bilden.

18. Dezember 2020

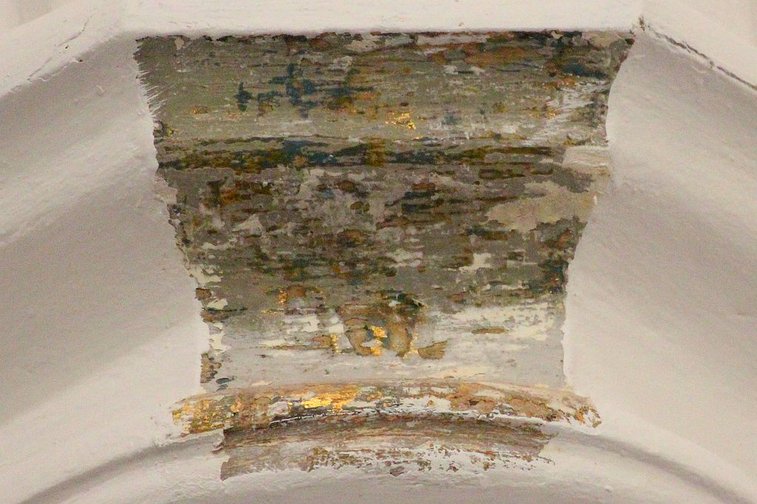

Die (Neu-) Ausmalung in schlichtem Weiß ist fast fertig. An einem Kapitell finden sich alte Farbspuren.

Anfang 2021

Die Arbeiten gehen zunächst unspektakulär weiter. Maurer und Elektriker sind vor Ort. Drei weitere nachträglich eingefügte Fenster sind wieder verschlossen.

Mitte Januar 2021

Die Arbeiten an der Empore gehen weiter; das Stahlgerüst für die neue Treppe steht; die nachträglich eingefügten Fenster sind wieder verschlossen.

Ende Januar

Auch die Heizungsbauer mischen wieder mit.

Anfang Februar 2021

Die Arbeiten an der Empore gehen weiter - der Fußboden wird verlegt.

Der Wintereinbruch stoppt auch die Arbeiten in der Alten Kirche.

Ende Februar 2021

Die Arbeiten „laufen“ wieder: Heizungsbauer, Elektriker, Fliesenleger …

Anfang / Mitte März

Ende März 2021

Weitere Fortschritte beim Fußboden, den Elektro- und Malerarbeiten, beim Trockenausbau …

Mitte April

Ende April

Der Fußboden nimmt Gestalt an, die „vier Elemente“ sind wieder an ihrem alten Ort, die Beleuchtung ist installiert.

7. Mai

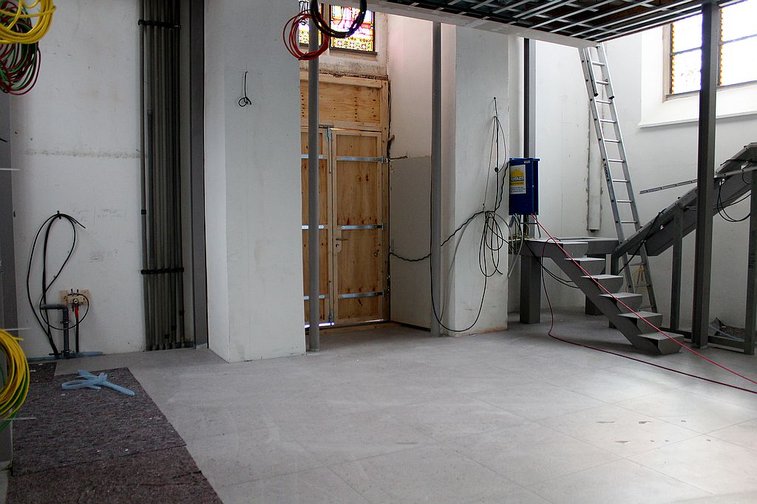

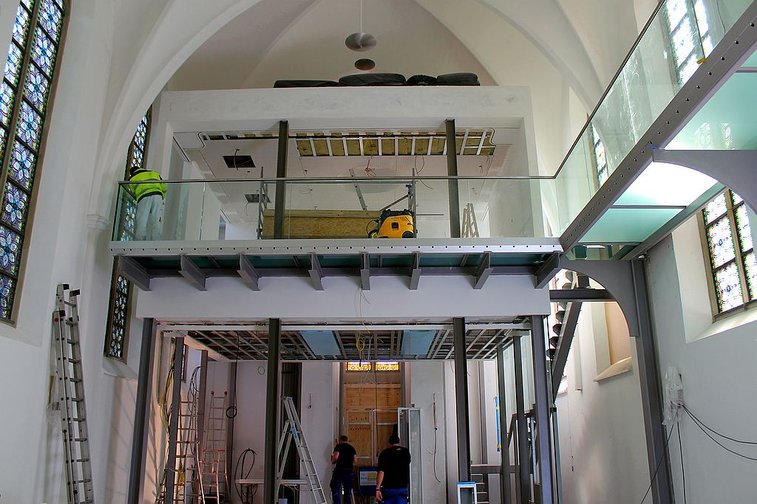

Mitte Mai

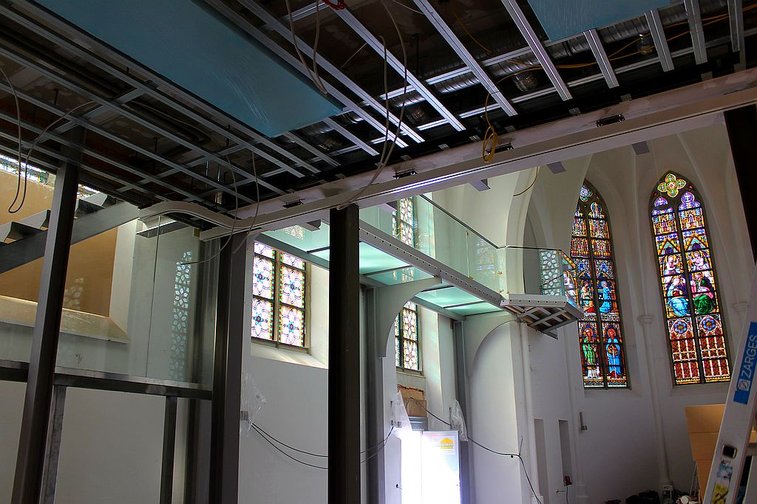

Ende Mai 2021

Anfang Juni

Die Empore nimmt immer mehr Gestalt an, ebenso die Galerie. Im oberen Flur wurden neue Fenster eingebaut.

Mitte Juni 2021

Die neue Küche nimmt Gestalt an.

Mitte Juni

Die Fortschritte sind teilweise erst auf den zweiten Blick zu sehen: das Nachstreichen (der Fußleisten), das zweite Ölen der Holzeinbauten  –  das Anbringen der „historischen Fenster“ (wie der Mettlacher Fliesen), der ersten Lautsprecher, des Fußbodens der „Kanzel“ …

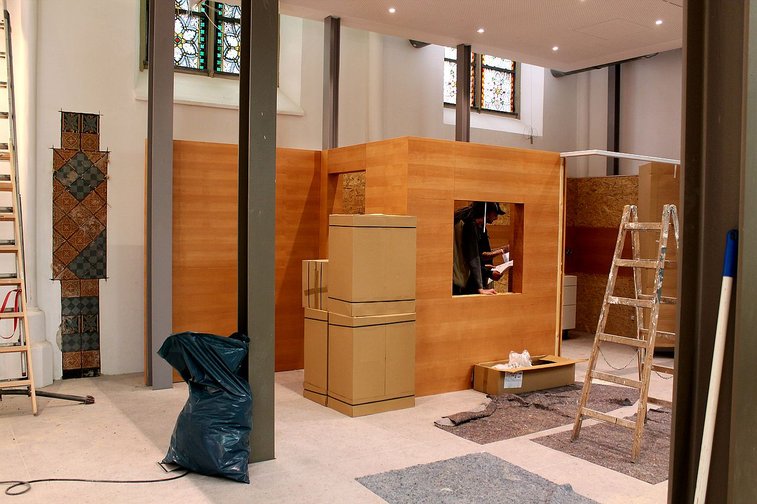

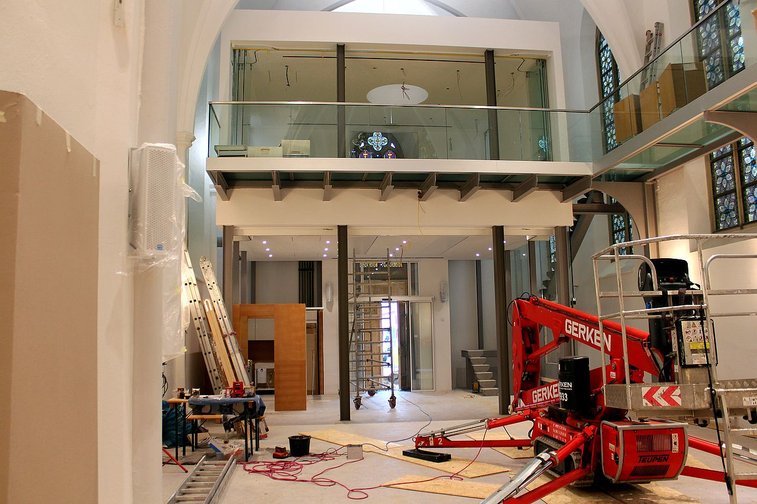

Ende Juni 2021

Das „Innere“ füllt sich, die Küchenschränke hängen. Die veraltete Dämmung des Dachgewölbes wird entsorgt, eine neue schadstofffreie Dämmung wird aufgebracht. Die Sanierung der Außenanlage hat begonnen. Die Lüftungsanlage für Küchenbereich, Meditationsraum und Foyer, aus Platzgründen außerhalb aufgebaut, wächst weiter. Ein Blick in die Damentoilette.

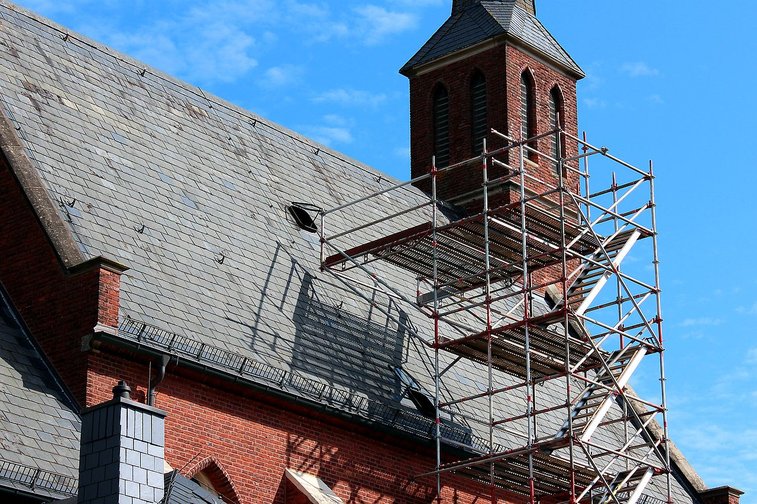

7. Juli

Mitte Juli

Anfang August 2021

Das Dach wird nach Entfernung der Glaswolle neu isoliert. Die Innenräume füllen sich.

Mitte August

Das Gerüst ist wieder weg, der Vorplatz wird gepflastert, die Küche ist fertig.

Ende August 2021

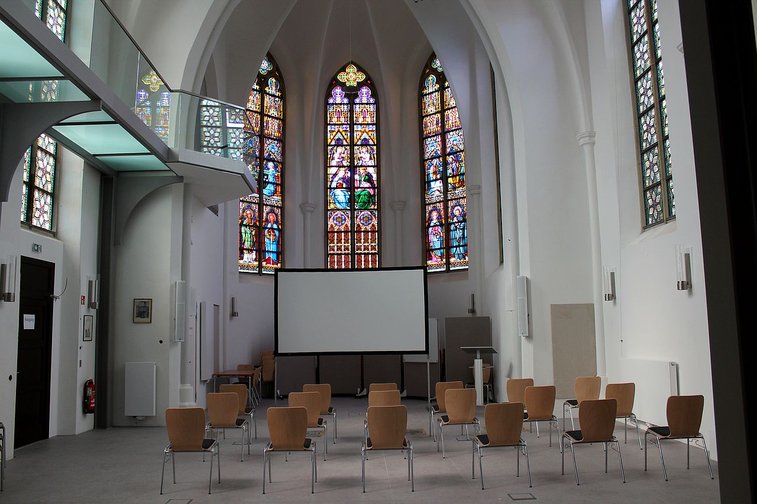

Die „Löcher“ außen und innen werden weniger, erste Veranstaltungen können schon durchgeführt werden.

Anfang September

Die Treppen werden eingebaut.

Mitte September

Es geht weiter, in kleinen Schritten, aber spürbar: die Bühne ist geliefert, die Empore fast fertig, die Informationsstele einsatzbereit.

Mitte Oktober

In kleinen Schritten geht es weiter: Die Verkleidung unter der Treppe nimmt Formen an, die Küche ist eingeräumt und die alte Küche im Obergeschoss kann bald auch als Gruppenraum genutzt werden.

Anfang November

Die Außenhütte u.a. für die Lagerung der Bühne steht. Auch die Arbeiten am Vorbau Küche und im Bereich Treppenaufgang sind beinahe fertig, das Treppengeländer ist montiert.
